项目人员负载怎么看,才不会把忙碌当进度

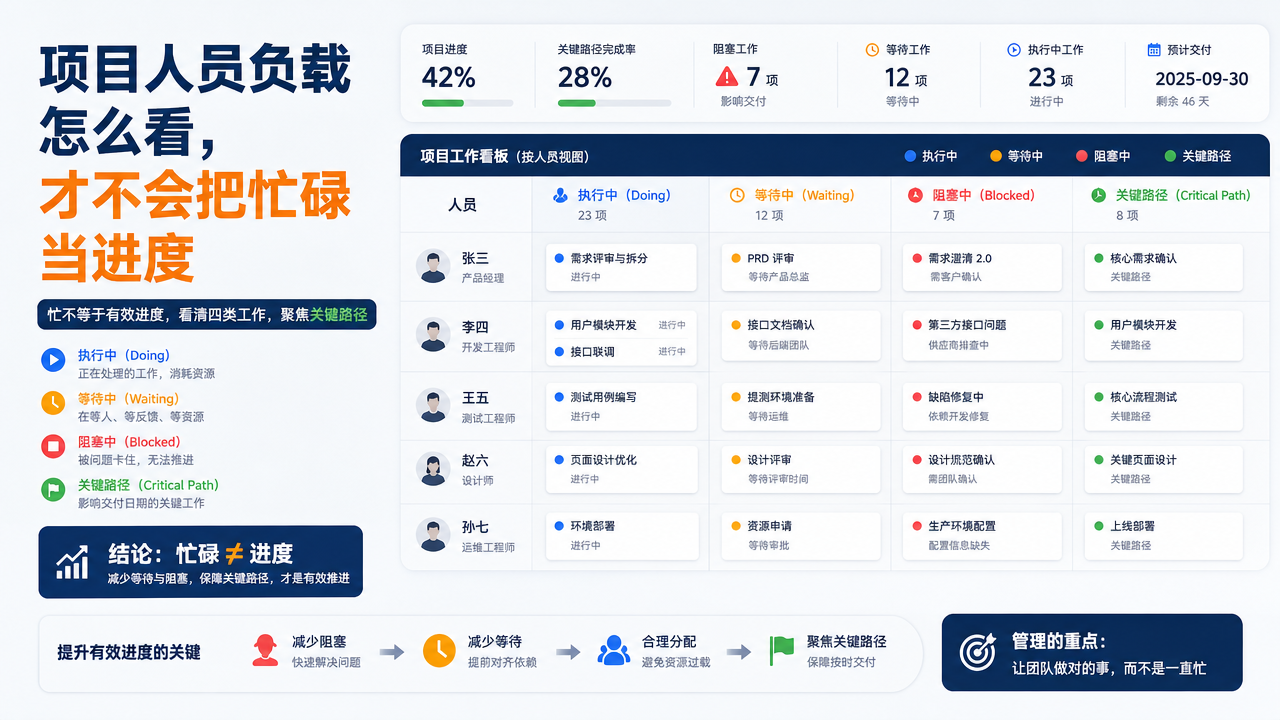

一个人名下有十二条任务,十条在等待评审;另一个人只有两条任务,却都在版本关键路径。人员视图要显示任务对目标的影响、当前是否可执行、预计剩余时间和外部依赖,管理者才知道该加人、解阻塞还是缩范围。负载视图的价值,是把忙碌和关键进度分开。

项目人员负载怎么看,才不会把忙碌当进度

项目人员负载怎么看,才不会把忙碌当进度

一个人名下有十二条任务,十条在等待评审;另一个人只有两条任务,却都在版本关键路径。人员视图要显示任务对目标的影响、当前是否可执行、预计剩余时间和外部依赖,管理者才知道该加人、解阻塞还是缩范围。落地时每个结论都要回到版本、需求、用例、缺陷或知识库证据,AI只负责分析、解释和提醒。

项目会上说“后端太忙,需要加人”,依据常常是某位工程师名下任务最多。打开详情才发现,一半任务还在等产品确认,另外几条不属于本版重点。此时加一名工程师,不会让版本更快。

人员负载要回答的是“当前能推进多少关键工作”,而不是“系统里挂了多少卡片”。

名下 17 个任务的人,可能并不是当天最需要救火的人

前端 A 名下有 17 个任务,其中 12 个是已开发等待测试,3 个是下版优化,当天真正在做的只有 2 个。后端 B 名下只有 3 个任务,但其中一个登录迁移阻断了整个版本,而他还在等待产品确认兼容规则。如果按任务数排名,管理者会去找 A 谈负载,却漏掉 B 身上的发布阻塞。

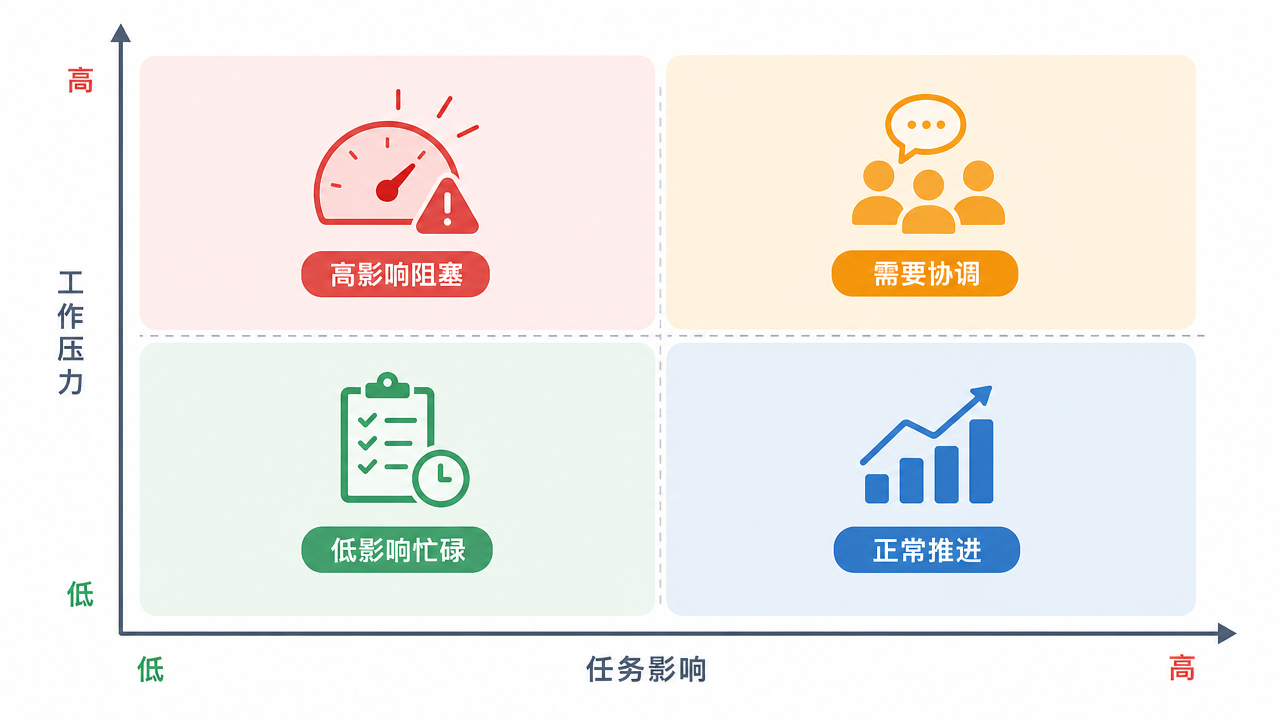

人员负载不是任务数,也不是填满 8 小时。管理者真正需要看的是这个人当前能不能继续、他卡住了哪个目标、卡住他的又是谁,以及管理者介入后能否改变结果。

先把状态分成可执行和不可执行

执行中、待开始且前置条件齐全的任务属于可执行工作;等待评审、等待接口、被缺陷阻塞或范围未确认的任务属于不可执行工作。两者不能用同一个任务数相加。

不可执行任务需要显示等待对象和持续时间。一个任务等待三天没有负责人,比五个正常排队任务更值得管理者介入。

再看是否影响版本目标

任务必须关联需求和版本重点。关键路径上的两条任务可能比十条边缘优化更重要。人员视图应突出目标影响、截止时间和下游依赖,而不是用红色标记所有逾期。

如果成员持续处理大量不关联目标的临时需求,系统应提示范围漂移。管理动作可能是删减,而不是要求他加班完成全部。

工时估算只提供参考

剩余工时、历史速度和任务复杂度能帮助判断,但软件工作存在不确定性。不要把AI预测的完成时间当承诺,也不要用负载图做个人绩效排名。

更有用的做法是显示估算变化:任务为何从两天变成五天,是方案变更、依赖延迟还是初始理解不足。变化原因能改进流程,单一数字只能制造压力。

管理者需要三种行动建议

解阻塞:明确谁补资料或做决定。调资源:把可独立交付的任务转给其他人。缩范围:移出不影响核心目标的工作。AI可以根据数据生成建议,但负责人要确认业务取舍。

嘟哩项目概览可把人员负载与版本目标、需求、阻塞和今日行动放在一起。点击成员后,先看到关键任务和等待链,再看完整任务列表。

用过去一个版本校准

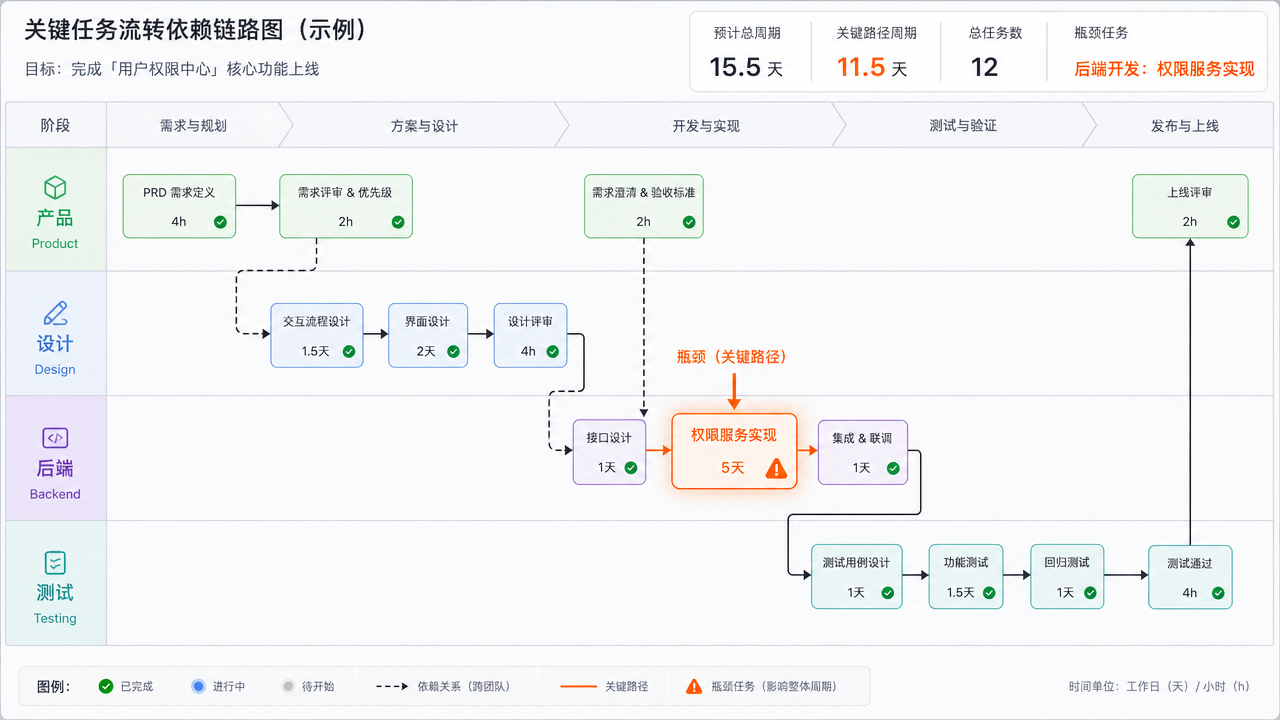

回看一个已结束版本,比较系统当时显示的负载与实际延期原因。如果多数延期来自等待决策,说明需要强化评审和负责人;如果来自返工,说明验收与测试前置不足;如果长期范围增加,目标管理有问题。

负载视图的价值,是帮助管理者做这些决定,而不是证明团队很忙。

先把人员名下的工作分成四种状态

状态例子页面应如何处理
可立即执行输入、方案和环境齐全计入当前执行负载,显示预计完成时间
等待别人等产品确认、等接口、等评审不继续累加执行工时,显示被哪个对象阻塞
已交付待验收开发完成,等测试或业务确认转入下一责任人的待办,保留交接时间
尚未进入本期下版需求、无目标关联优化不用于判断本周负载,单独显示排队

在人员视图中,任务后面还应显示它是否关联版本目标、是否位于关键路径、逾期后会影响哪个里程碑。一个不影响本版的低优先级任务,不应与一个阻断发布的任务用同样颜色和权重。

AI 给的应该是管理动作,不是“某人效率低”

一条有用的建议是:“登录迁移任务已等待兼容规则 18 小时,影响目标 G1,请产品负责人在今日 15:00 前确认 A/B 方案。”一条无用的建议是:“后端 B 存在进度风险。”前者引用了数据、影响和动作,后者只是把系统不完整的状态推给个人。

人员负载要看待确认和阻塞,不只看任务数

一个研发名下只有 3 个任务,但每个都等产品确认;另一个测试有 18 个用例,都是可连续执行的小任务。只按任务数判断忙碌,会把真正的阻塞看漏。

环节要记录什么通过标准
任务类型开发、评审、测试、确认、修复不同类型不能简单相加
状态进行中、等待确认、阻塞、逾期识别卡点
依赖前置任务、责任人、预计时间知道谁影响谁
今日行动必须处理的前三件事管理者能安排协助

嘟哩的人员分配板块应显示每个人负责什么、等待什么、阻塞什么。AI 分析人员状况时,要说明结论依据,而不是把忙碌感包装成进度。

怎么验收

让项目负责人不问人,只看页面判断今天需要找谁处理。能判断到具体阻塞和确认人,人员视图才有管理价值。

真正落到产品页面时,要看到这些东西

项目经理进入嘟哩项目生命周期页面时,第一眼应该看到一个真实版本的当前状态,而不是一段功能介绍。入口动作也要直接:从新建版本开始补目标、人员、需求、用例和知识库绑定。用户每做一步,系统都要把输入、确认人、状态和产物留下来,后面 AI 才有可靠上下文。

页面区域业务字段系统状态AI 动作
任务类型开发、评审、测试、确认、修复当前状态、责任人、来源链接、更新时间AI 检查“不同类型不能简单相加”,并给出缺口待办
状态进行中、等待确认、阻塞、逾期当前状态、责任人、来源链接、更新时间AI 检查“识别卡点”,并给出缺口待办
依赖前置任务、责任人、预计时间当前状态、责任人、来源链接、更新时间AI 检查“知道谁影响谁”,并给出缺口待办
今日行动必须处理的前三件事当前状态、责任人、来源链接、更新时间AI 检查“管理者能安排协助”,并给出缺口待办

一天的真实使用路径可以这样设计:早上先打开看板看今日待确认事项;上午补齐缺失资料或接口数据;下午让 AI 生成分析、脚本、用例、风险或方案;执行前由负责人确认关键动作;晚上把结果、问题和下一步沉淀到同一个项目。这样用户不会觉得自己在“找 AI 聊天”,而是在推进一件有开始、有负责人、有产物、有复盘的工作。

产品里还要保留两个不太讨好、但很重要的状态:一个是“资料不足,不能判断”,另一个是“超出当前范围,建议拆分或延期”。这两句话会让页面看起来没有那么神奇,却能减少错误决策。企业场景里,靠谱比炫技更值钱。

边界说明

产研工作流的前置条件是项目对象要结构化。目标、验收标准、用例、缺陷和发布检查没有补齐时,AI 只能提示缺口,不能替管理者做上线判断。

读者真正会感受到的变化

以前项目经理靠群里追问版本状态;现在从版本目标、需求、用例、缺陷和发布检查里直接看结论。产品知道本版重点,测试知道验收边界,研发知道阻塞是谁,管理者不用再把任务数量当成上线依据。这段体验变化要在试点中被记录下来:用了几个入口、问了几个人、返工发生在哪一步、最终产物是否能被下一次复用。只有这些细节存在,文章里的方案才不是概念说明,而是能被团队带回去照着检查的工作方法。

常见问题

是否需要员工每天填工时?

不一定。可以先结合任务状态、估算和阻塞时间,只有成本核算明确需要时再增加工时记录。

AI能自动调度人员吗?

首期不建议。AI可识别冲突和提出方案,技能匹配、组织承诺和临时事项仍需负责人决定。

负载数据能用于绩效吗?

不宜直接使用。任务数量和工时无法反映协作、复杂度与质量,容易激励错误行为。
